«Φταίει ο ΔΕΔΔΗΕ»: Αλλαγή «τροπαρίου» από τη Δημοτική Αρχή για την ανάπλαση της Μητροπόλεως

– Από τις διαβεβαιώσεις, στην 6μηνη παράταση

Τέλος στα αφηγήματα περί τήρησης των χρονοδιαγραμμάτων για το πολυδιαφημισμένο έργο της «Ανάπλασης του Εμπορικού Κέντρου Αιγίου (Ενότητα 1: Οδός Μητροπόλεως)» βάζει η ίδια η πραγματικότητα. Η Δημοτική Αρχή Αιγιαλείας, που μέχρι πρότινος διαβεβαίωνε σε όλους τους τόνους πως το έργο προχωρά κανονικά, έρχεται τώρα να ζητήσει εξάμηνη παράταση, δείχνοντας ως αποκλειστικό υπαίτιο για τις καθυστερήσεις τον ΔΕΔΔΗΕ.

Το χρονικό της καθυστέρησης

Σύμφωνα με την εισήγηση της Διεύθυνσης Τεχνικών Υπηρεσιών προς το Δημοτικό Συμβούλιο, ζητείται η μετάθεση της ημερομηνίας περαίωσης του έργου από τις 30 Δεκεμβρίου 2025 (όπως προβλεπόταν στην αρχική σύμβαση που υπογράφηκε πέρυσι) για τις 30 Ιουνίου 2026.

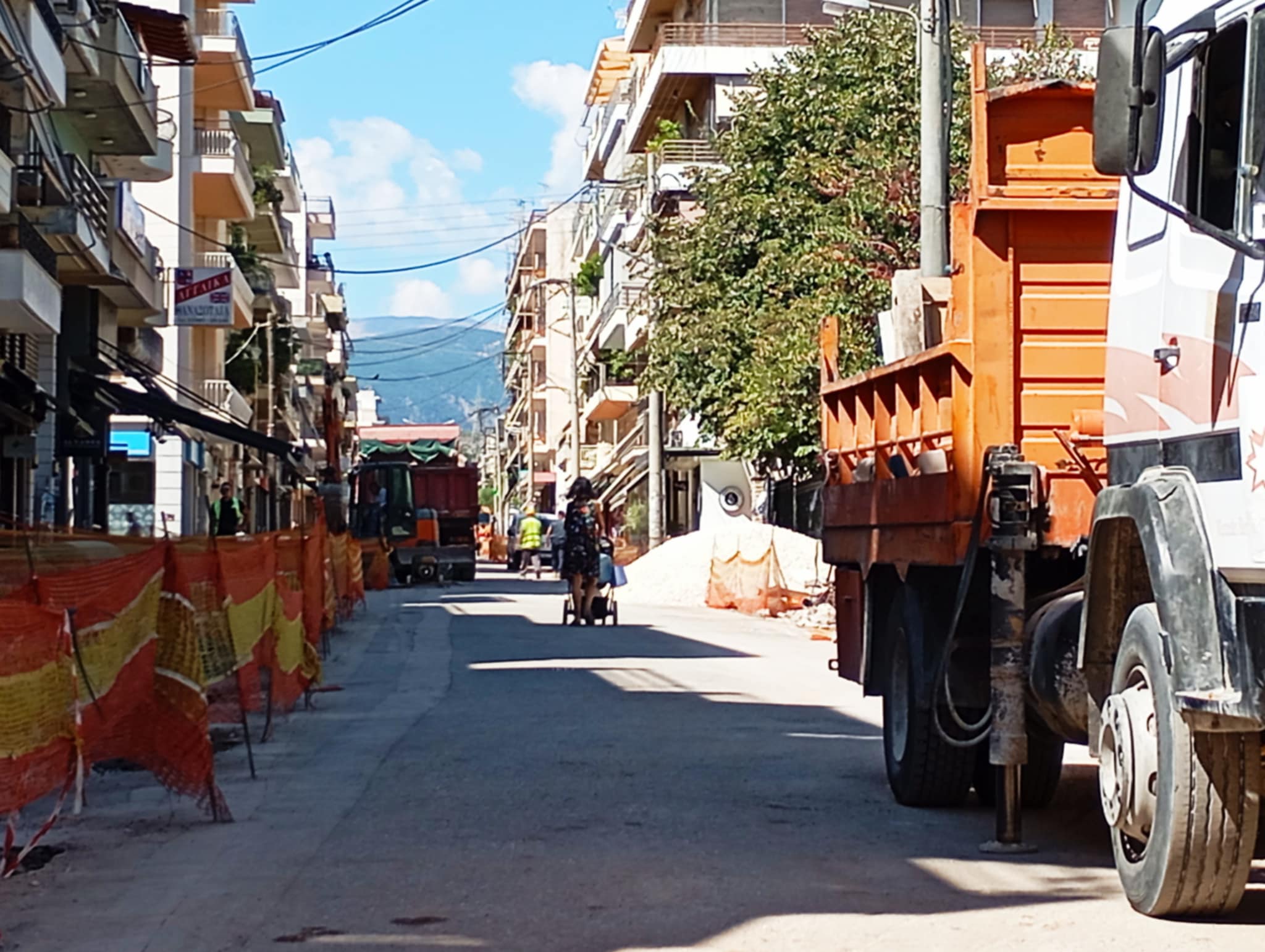

Η αιτιολογία; Η καθυστερημένη υπογειοποίηση του δικτύου ηλεκτρικού ρεύματος. Ενώ το έργο είχε συμβατικό χρόνο υλοποίησης τους 12 μήνες, η Τεχνική Υπηρεσία και ο ανάδοχος («ΤΕΚΑΛ ΑΕ») επικαλούνται έγγραφα σύμφωνα με τα οποία η μετατόπιση του δικτύου από τον ΔΕΔΔΗΕ ολοκληρώθηκε μόλις τον Σεπτέμβριο του 2025, με αποτέλεσμα να «παγώσουν» οι εργασίες πεζοδρομίων και οδοστρωσίας.

Το «μπαλάκι» στον ΔΕΔΔΗΕ

Ενδιαφέρον προκαλεί η στροφή της Δημοτικής Αρχής, η οποία φαίνεται να υιοθετεί πλήρως τα επιχειρήματα του αναδόχου για να δικαιολογήσει την εκτροπή του χρονοδιαγράμματος. Στα έγγραφα που συνοδεύουν το αίτημα παράτασης, παρουσιάζεται αλληλογραφία με τον ΔΕΔΔΗΕ Αιγίου, ο οποίος με τη σειρά του επικαλείται… καιρικά φαινόμενα και κίνδυνο κατολισθήσεων (λόγω της μορφής του εδάφους) για να δικαιολογήσει γιατί οι εργασίες υπογειοποίησης άργησαν τόσο πολύ.

Συγκεκριμένα, ο ΔΕΔΔΗΕ στο έγγραφό του (Σεπτ. 2025) αναφέρει πως «λόγω της μεγάλης έκτασης εδάφους που παραμένει σε μορφή χωμάτινης επιφάνειας… ελλοχεύει σοβαρός κίνδυνος απόκλισης των υπογείων δικτύων», μεταθέτοντας την ευθύνη στις συνθήκες του έργου.

Από την αισιοδοξία στην… παράταση

Το πολιτικό ζήτημα που ανακύπτει είναι σαφές: Ενώ η Δημοτική Αρχή γνώριζε τα προβλήματα με την υπογειοποίηση των δικτύων εδώ και μήνες, επέλεγε να συντηρεί ένα κλίμα αισιοδοξίας ότι «όλα βαίνουν καλώς». Τώρα, με την καταληκτική ημερομηνία να πλησιάζει, η ευθύνη μετατίθεται αποκλειστικά σε τρίτους φορείς (ΔΕΔΔΗΕ), με τον Δήμο να εμφανίζεται ως παρατηρητής των εξελίξεων και τους δημότες και επαγγελματίες της οδού Μητροπόλεως να καλούνται να κάνουν υπομονή για ακόμη μισό χρόνο – στην καλύτερη περίπτωση.

Το αίτημα για την 1η παράταση του έργου αναμένεται να συζητηθεί στο Δημοτικό Συμβούλιο, όπου η Δημοτική Αρχή θα κληθεί να εξηγήσει πώς από τις διαβεβαιώσεις για έγκαιρη παράδοση, φτάσαμε στο σημείο να συζητάμε για καλοκαίρι του 2026, με τους στύλους φωτισμού να παραμένουν ακόμη – σύμφωνα με τον ανάδοχο – εμπόδιο στην ολοκλήρωση του έργου.
